展場設計交付什麼?圖面清單與驗收重點

展場設計交付什麼?圖面清單與驗收重點
報價單只寫「展場設計」四個字,你要拿什麼驗收?本文從發包方視角拆解該拿到的七類圖面、每張圖的驗收點、設計與施工的責任邊界,以及發包前必問的六個問題。

報價單上寫著「展場設計」四個字,金額後面沒有附註,你不知道這筆錢買到的是什麼。等到進場前一週,施工廠商問你要施工圖,設計方說「圖給你了啊」,你打開檔案發現只有三張漂亮的 3D 模擬圖——這時候才發現問題,已經來不及。

這篇不談怎麼把展場做得好看,談的是發包端該有的判斷:你應該拿到哪幾張圖、每張圖用來驗收什麼、以及設計方與施工方的責任怎麼切。讀完你可以直接拿這份清單去比對手上的報價單與交付檔案。

重點整理
  • 「展場設計」不是一個工項,而是一組交付物;報價單只寫四個字,代表交付範圍還沒定義。
  • 能不能發包施工,取決於圖面完整度,不取決於 3D 模擬圖漂不漂亮。
  • 每一張圖都對應一個驗收點,缺哪一張就會在哪個階段出事。
  • 大會規範與圖審是硬約束,會回頭限制設計自由度,愈早確認愈省成本。
  • 設計方與施工方的責任邊界必須寫進發包文件,不能等到現場再談。

為什麼「展場設計」四個字不足以發包

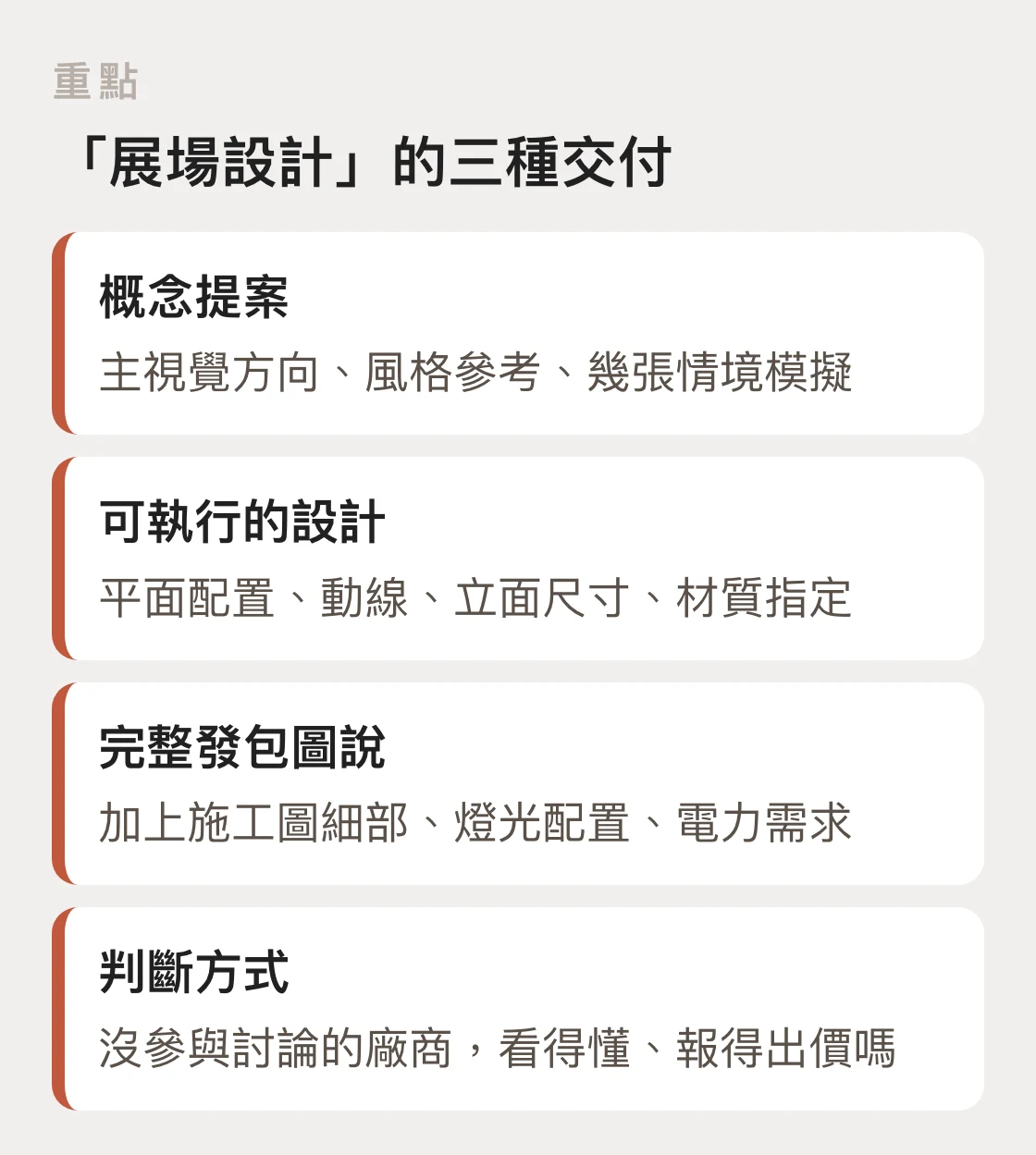

對照「展場設計」可能指的三種交付層級,工作量由淺到深,並附上判斷交付是否足夠的單一提問。

因為這四個字同時可以指三件完全不同的事。

第一種,是概念提案:主視覺方向、風格參考、幾張情境模擬。第二種,是可執行的設計:平面配置、動線、立面尺寸、材質指定,能拿去請廠商報價。第三種,是完整發包圖說:包含施工圖層級的細部、燈光配置、電力需求、進退場計畫,施工方拿到可以直接做。

三種的工作量差距很大,但在報價單上都可以叫做「展場設計」。發包方如果沒有問清楚交付到哪一層,最常見的結果是拿到第一種,卻以為買到第三種。

這件事的判斷點很單純:設計費買到的是圖面與決策,不是裝潢。 判斷交付是否足夠,只要問一個問題——這份檔案能不能讓一家沒參與過討論的施工廠商,看懂並報出價?如果不能,中間缺的那段仍然要有人補,不是設計方補,就是你自己補,或是最後由施工方用他的理解補(然後做出來跟你想的不一樣)。

在開始比對清單之前,值得先看過展場設計從概念到執行的完整脈絡,會比較容易理解每張圖在流程中的位置。

發包前該拿到的交付圖面清單

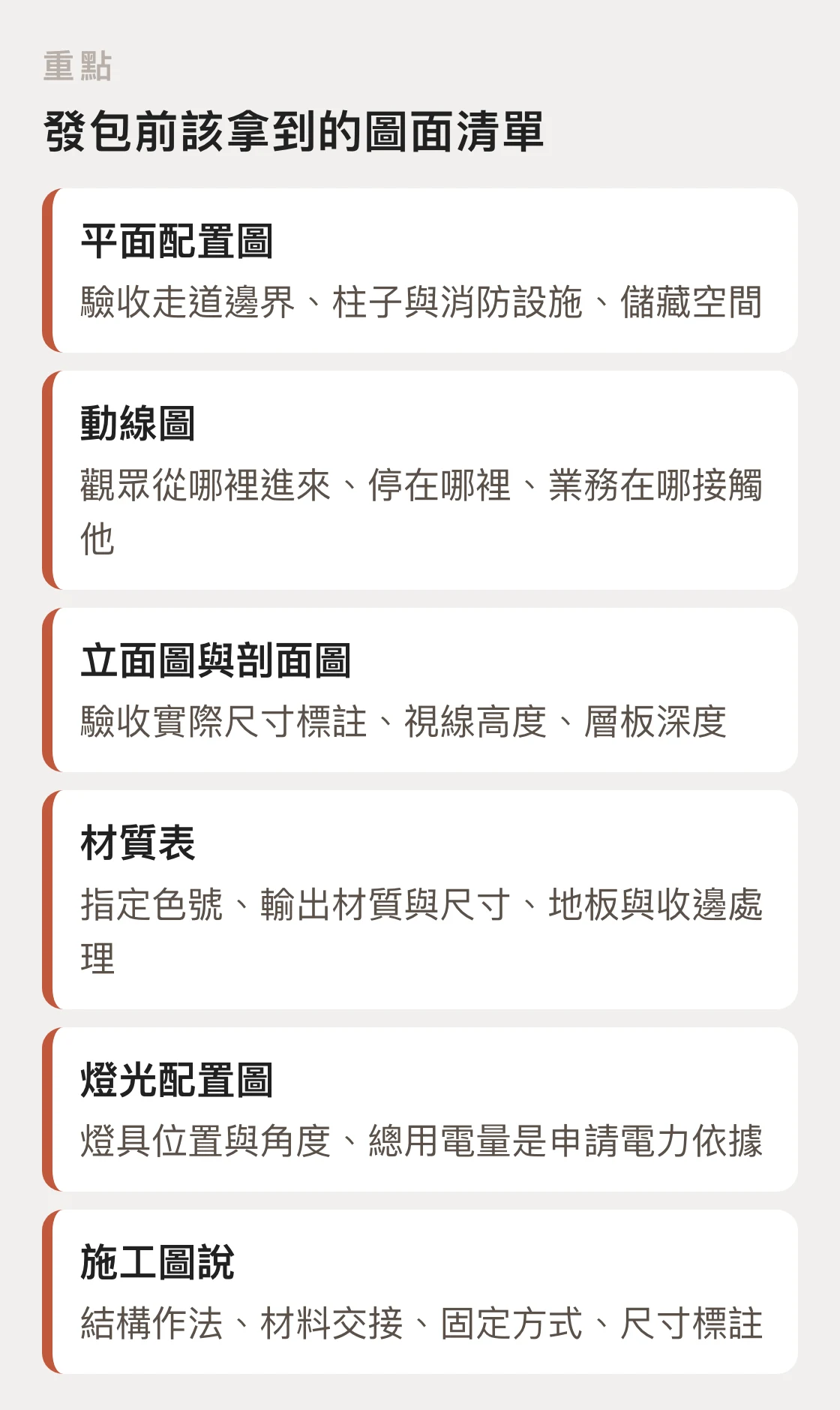

逐項列出發包前該拿到的六種圖面,每項標示對應的驗收點,讓讀者能直接比對手上的交付檔案。

以下每一項都寫三件事:這張圖是什麼、你用它驗收什麼、缺了會在哪裡出事。實務上不是每個案子都需要全套,但你至少要知道自己少了哪幾張、以及那個缺口由誰負責填。

平面配置圖

展位範圍內所有元素的俯視配置:主形象牆、櫃檯、洽談區、展示台、儲藏空間、出入口位置。

驗收點:對照展位的實際尺寸與開口方向,確認走道邊界沒有超出、柱子與消防設施有被畫進去、儲藏空間真的放得下你要收的箱子。

缺漏後果:進場當天才發現結構卡到柱子或消防栓,現場改圖等於現場加錢,而且大會不一定准。

動線圖

觀眾從哪裡進來、會先看到什麼、停在哪裡、業務在哪個位置接觸他、最後從哪裡離開。

驗收點:拿你這次參展的實際目標去對——如果目標是收名單,動線上有沒有一個自然停留、可以坐下談的節點;如果目標是曝光,主視覺是不是站在主走道就看得到。

缺漏後果:展位做得很漂亮,但人流貼著邊走過去不進來,或是進來之後不知道要去哪,業務只能站在走道上攔人。

立面圖與剖面圖

各個面向的正視尺寸與結構剖面:形象牆高度、LOGO 位置與大小、展示層板的高度與深度、桁架或木作的結構關係。

驗收點:所有標註是不是有實際尺寸而不只是比例示意;主要視覺的高度是否落在正常視線範圍;層板深度放不放得下你的實體展品。

缺漏後果:施工方只能自行推估尺寸,做出來的比例跟模擬圖不一樣,而你沒有圖面可以主張哪裡不對。

3D 模擬圖

最終視覺呈現的模擬畫面,通常用來對內溝通與說服主管。

驗收點:確認它與平面圖、立面圖的尺寸是一致的。模擬圖是溝通工具,不是驗收依據——它最容易好看,也最容易與實際做得出來的東西脫節。

缺漏後果:其實缺 3D 圖不會讓工程做不出來。真正的風險相反:只有 3D 圖、沒有平面與立面圖,那代表你手上只有一張圖,沒有一份設計。

材質表

每個部位使用的材料、板材規格、表面處理、指定色號、輸出材質與尺寸。

驗收點:色號是不是有明確編號而不是「深藍色」;主視覺輸出的材質與尺寸有沒有寫;容易被忽略的地板、封邊、收邊處理有沒有交代。

缺漏後果:施工方用最好取得的材料替代,質感與預期落差大;或是重做,時間與成本都由你承擔。

燈光配置圖

燈具的位置、種類、投射角度與數量,以及對應的用電需求。

驗收點:主展品與主視覺牆上方有沒有配燈;總用電量有沒有算出來,這個數字是向大會申請電力的依據。

缺漏後果:展場天花板的公共照明通常是均勻打亮,不會讓你的展品跳出來。沒有配燈規劃,現場看起來就是「平的」。更麻煩的是電力申請有截止日,過了才發現不夠用,臨時追加不一定申請得到。

施工圖說

給施工方看的細部:結構作法、材料交接、固定方式、尺寸標註、施作說明。

驗收點:這是最容易被略過、卻直接決定「能不能發包」的一項。判斷方式同樣是那個問題——沒參與討論的廠商,看得懂、報得出價嗎?

缺漏後果:施工方報價時只能抓一個含糊的數字保護自己,或是報完再追加。你失去比價的基礎,也失去驗收的依據。

設計方與施工方的責任邊界怎麼切

這是展覽發包最常出爭議的地方,因為兩方的工作在時間上是接續的,在責任上卻經常沒人寫清楚。

比較務實的切法是這樣理解:設計方負責「應該長什麼樣、為什麼這樣配置」,施工方負責「用什麼結構與工法把它立起來、拆得掉」。 中間那條線的位置,取決於你的合約怎麼寫,而不是取決於慣例。

發包前至少要在文件上寫明幾件事:施工圖由誰出、大會圖審由誰送件並負責修正、現場監工是誰的責任範圍、進退場時段內出狀況時誰有決定權、拆場後的材料處理由誰負責。

還有一件事容易被漏掉:設計變更的責任歸屬。 如果是因為大會規範導致必須改設計,通常屬於設計方要處理的範圍;如果是你在施工開始後改需求,那是追加。這兩種在爭執時最難分,事前寫一行就能省掉現場的長篇溝通。

實務上也有設計施工一起發包給同一家的做法,好處是責任單一、溝通成本低,代價是你比較難用圖面去比價,而且設計與施工的品質綁在同一家身上。兩種做法沒有絕對優劣,但你必須知道自己選的是哪一種,以及那一種的風險落在哪裡。

大會規範與圖審:先確認,再設計

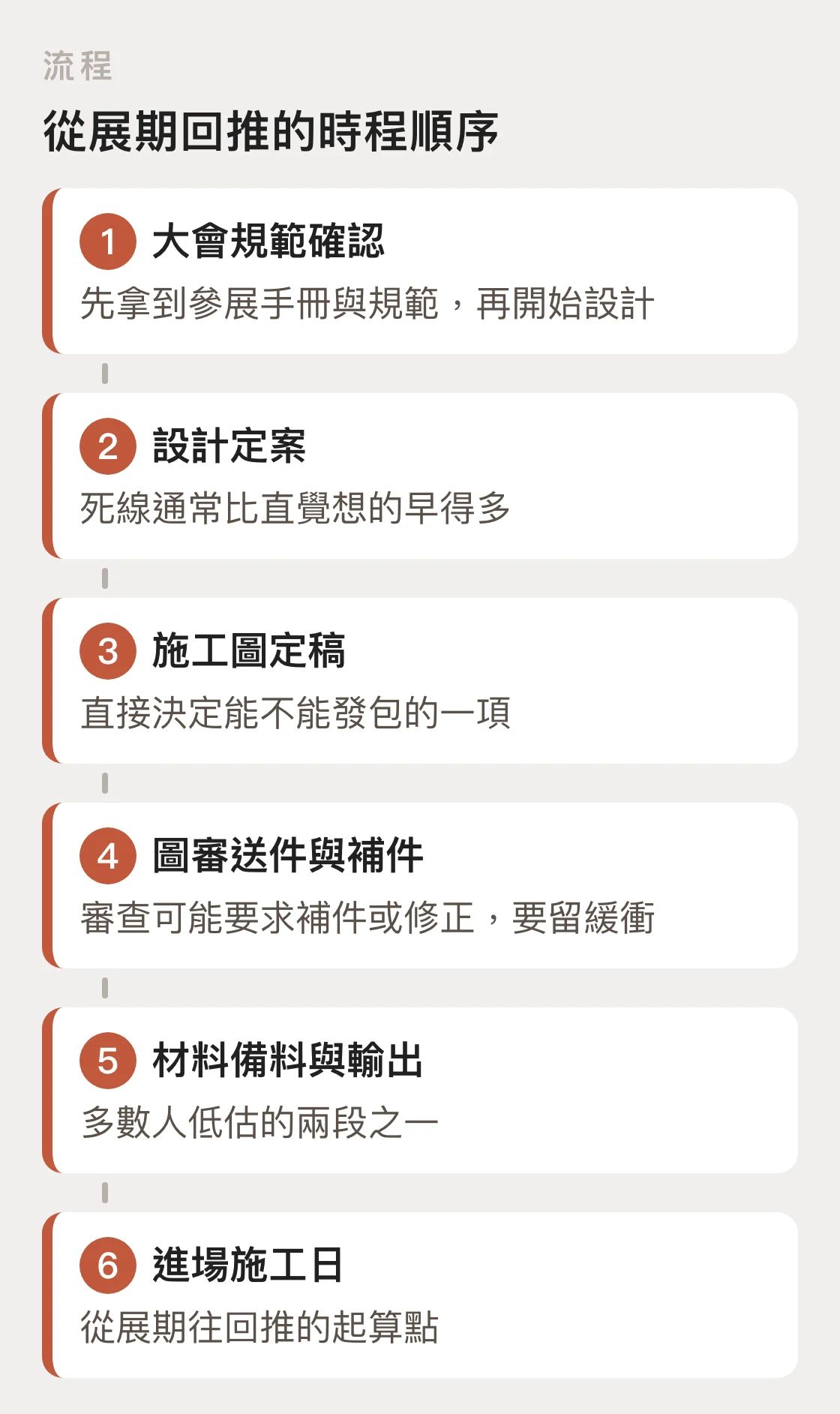

以時間軸呈現從大會規範確認到進場施工日的六個節點,說明實際排程是從展期往回推、規範確認要排在設計之前。

這是新手發包方最常低估的一段。展覽主辦單位對展位有一整套硬性規定,違反的話輕則要求修改,重則不准施工。

常見的規範類別包括:限高(不同展位形式的高度上限不同)、電力(申請容量、迴路數、申請截止日)、承重(地面與懸吊的荷重限制)、退縮(結構與走道邊界的距離要求)、懸掛(能不能從天花板吊掛、要不要另外申請)、進退場時段(可施工的時間帶與音量、動線限制)。

這些規範是硬約束,會回頭限制設計。舉例來說,限高決定了主形象牆能做多高,也就決定了在主走道遠端能不能被看到;承重限制決定了大型結構或重型展品的可行性。

所以順序應該是:先拿到大會的參展手冊與規範,再開始設計。 反過來做,你會付兩次設計費——一次做出違規的方案,一次改回合規的方案。

圖審也要納入時程。多數展會要求在期限前送審展位圖說,審查有可能要求補件或修正,這段時間必須從展期往回推。把送審日、補件緩衝、施工圖定稿日、材料備料日依序倒推,你就會發現設計定案的死線,通常比直覺想的早得多。

發包前的六個提問

這六題可以直接拿去問任何一家廠商。重點不在對方答得漂不漂亮,而在能不能具體回答。

  1. 這次交付包含哪幾張圖?請對方逐項列出,不要接受「完整設計」這種答案。
  2. 交付的檔案格式是什麼?能不能給可編輯的原始檔,還是只有 PDF 與圖片。這關係到之後要換施工廠商或重複使用時的彈性。
  3. 施工圖是否包含在內?如果不包含,那由誰出、是不是要另外計費。
  4. 大會圖審由誰送、修正誰負責?包含補件與被退件重送。
  5. 設計變更如何計費?分成「因規範必須改」與「因需求變更要改」兩種情況分別說明。
  6. 現場出狀況時,誰有決定權?進場時間壓縮,臨場判斷的權責必須事前定義。

如果對方能一題一題具體回答,通常代表他做過完整的展覽案;如果六題有一半以上被含糊帶過,那不一定是不專業,但你要有心理準備:那些沒被回答的部分,最後都會變成你的工作。

想更完整理解展覽從概念到執行的整體流程,可以搭配策展流程怎麼做?6大階段完整規劃指南一起看;如果你的展覽同時要處理互動裝置或體驗設計,互動體驗設計的規劃邏輯也可以參考。

好心地文創常見問答 FAQ

常見問題(FAQ)

Q1:只給 3D 模擬圖,算不算交付完成?

不算。3D 模擬圖是溝通用的呈現,不具備施工資訊。判斷交付是否完成的標準是:一家沒參與過討論的施工廠商,能不能只憑這份檔案報出價、做出來。只有 3D 圖的話,答案通常是不能。

Q2:設計方一定要出施工圖嗎?

不一定,這取決於合約怎麼定。實務上有兩種做法:設計方出到設計圖層級,施工方依此深化施工圖;或是設計方一併出施工圖。兩種都可行,但必須在發包前寫清楚由誰出,否則就會出現「設計方以為施工方會畫、施工方以為設計方會給」的空窗。

Q3:展覽設計要提前多久開始?

從展期往回推:進場施工日、材料備料與輸出、圖審送件與補件緩衝、施工圖定稿、設計定案、大會規範確認。每個展會的圖審期限不同,所以正確做法不是套用一個通用天數,而是先拿到參展手冊上的截止日,再依序回推。多數人低估的是圖審與備料這兩段。

手上的報價單,對得起來嗎?

如果你正在評估一份展場設計報價,最快的檢查方式是把上面的圖面清單拿來逐項比對:哪幾張有、哪幾張沒有、沒有的那幾張由誰負責。這個動作不用花你十分鐘,但能避開絕大多數進場前才爆出來的問題。

好心地文創(前身熊先生設計)自 2009 年起承接品牌識別與展覽策展設計,於 2020 年通過 B 型企業認證(B Corp Certified 2020–2023)。

如果你手邊已經有展位平面與展期,可以直接把這兩項資訊給我們,我們回一份對應的交付清單與從展期回推的時程建議,讓你知道現在該做的下一件事是什麼。有既有報價單也可以一起看,我們會告訴你缺的是哪幾張圖。

讓好心地文創成為您的品牌助手:免費諮詢,立即加入 LINE@

立即分享:
2026最新設計秘笈
拆卸後完整堆放的模組化展架鋁構件與單一材質板материал,象徵可重複使用的永續展場結構
ESG 永續

永續展場設計怎麼做?發包前的三個決策點

永續展場設計不是把材料換成再生紙就算數。這篇從發包方視角拆解三個決策點:結構能不能重複使用、材料是不是真的有人收、拆展後去向由誰負責,並附可直接寫進發包文件的判斷句與確認清單。

木質桌面上的筆電、紙本清單與資料夾,象徵委外網站前的資料盤點
設計專欄

網站設計前置準備:委外前該備妥的六件事

委外做網站前,甲方自己該先準備什麼?從目標定義、內容盤點、素材授權、網域主機歸屬到決策動線與驗收範圍,六項自檢清單,每項附「準備到什麼程度算夠」,讓你寄出一封說得清楚的詢價信。

品牌識別影響 SEO|設計公司觀點的三個實務重點
品牌大百科

品牌識別如何影響 SEO:設計公司觀點的三個實務重點

品牌識別影響 SEO 的路徑不是關鍵字,而是使用者認不認得出你。說明三個交會點:搜尋結果頁的辨識度、品牌詞的搜尋量、內容語調一致帶來的產出效率,並談這三者為何不是直接排名訊號、該怎麼衡量,以及設計端與 SEO 端的分工方式。

免費品牌診斷
返回頂端
