策展流程怎麼做?6大階段完整規劃指南,避免展覽開幕變災難

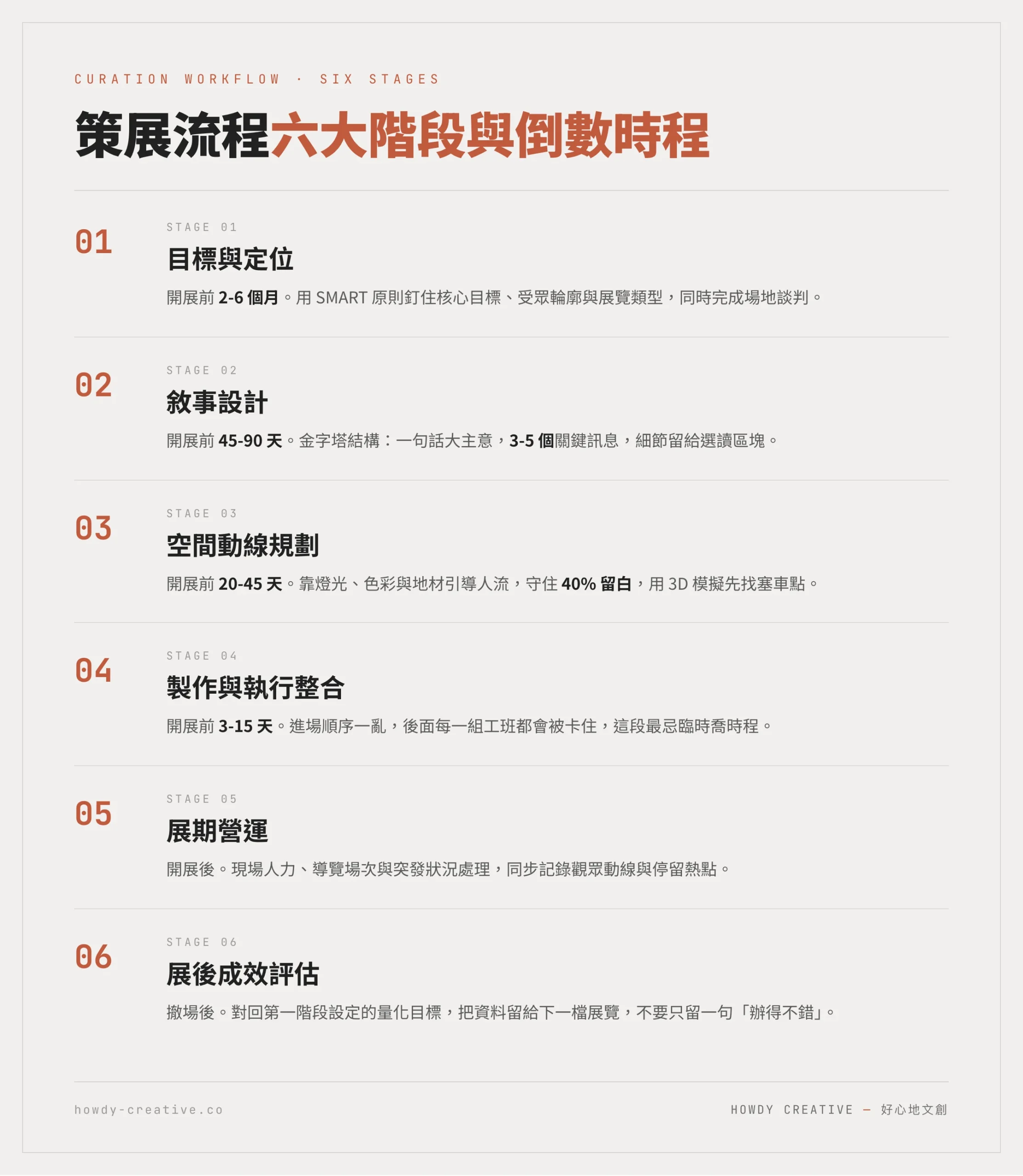

策展流程六大階段與倒數時程圖:目標與定位開展前2-6個月、敘事設計45-90天、空間動線20-45天、製作進場3-15天、展期營運與展後評估
策展流程不是等視覺稿定案才開始想動線,而是從目標設定就同步啟動。本文拆解好心地文創實戰驗證的六階段策展流程,附常見錯誤與避免方法。

策展流程是從目標定位、敘事設計、空間動線、製作執行到展後評估的完整六階段工程,每個階段都會回頭影響前一階段的決定,不是一條直線走到底。展覽開幕前一週才發現動線會塞車、預算早就見底、觀眾看完不知道你想說什麼——這些狀況多半不是執行不力,而是策展流程一開始就少了幾個關鍵步驟。

本文根據好心地文創多年協助企業與地方創生單位辦展的實戰經驗,把六大階段拆成具體待辦清單,讓你在開展前就抓住每個容易出包的節點。

重點整理
  • 策展流程分六階段:目標定位、敘事設計、空間動線、製作執行、展期營運、成效評估,順序錯置是多數展覽卡關的主因
  • 動線規劃必須與敘事設計同步進行,等視覺定案才想人流,是最常見也最難補救的錯誤
  • 預算需預留至少 10%、建議上看 15% 的應變金,工種進場依「水電→木作→輸出安裝→燈光→設備→清潔」順序排定,避免現場交錯混亂

策展流程是什麼?一次搞懂六個階段在做什麼

策展流程是把一個觀點或品牌故事,透過目標設定、敘事設計、空間規劃、製作執行、現場營運與成效評估六個階段,轉化成觀眾能親身感受的空間體驗的完整工程。它不是「把展品擺進場地」,而是一連串環環相扣的決策過程。

六個階段依序是:目標與定位(開展前 2-6 個月)、敘事設計(開展前 45-90 天)、空間動線規劃(開展前 20-45 天)、製作與執行整合(開展前 3-15 天)、展期營運,以及展後成效評估。多數展覽出問題,不是某個階段做得差,而是階段順序被打亂——例如視覺稿都定案了才回頭想動線,或是製作進場前才臨時喬時程。

策展流程六大階段與倒數時程圖:目標與定位開展前2-6個月、敘事設計45-90天、空間動線20-45天、製作進場3-15天、展期營運與展後評估

策展前該問自己哪三個問題?

動手規劃前,先誠實回答三個問題:你希望觀眾感受到什麼、學到或帶走什麼、以及做出什麼行動。這三個答案會決定後面所有設計判斷的方向。

很多展覽企劃書寫得很漂亮,但主辦單位自己也說不清楚「觀眾看完要幹嘛」。目標模糊不是小事——它會讓敘事設計沒有主軸、空間動線沒有重點、甚至連要不要花錢做互動裝置都判斷不了。好心地文創在接洽展覽案時,第一次會議一定先把這三個問題釘死,才進入下一步。

目標與定位怎麼設定?SMART原則加上預算應變金

目標設定要用 SMART 原則——具體、可量化、可達成、有時限,同時預留至少 10%、建議上看 15% 的應變基金因應突發狀況。這是策展流程的第一階段,通常在開展前 2-6 個月啟動。

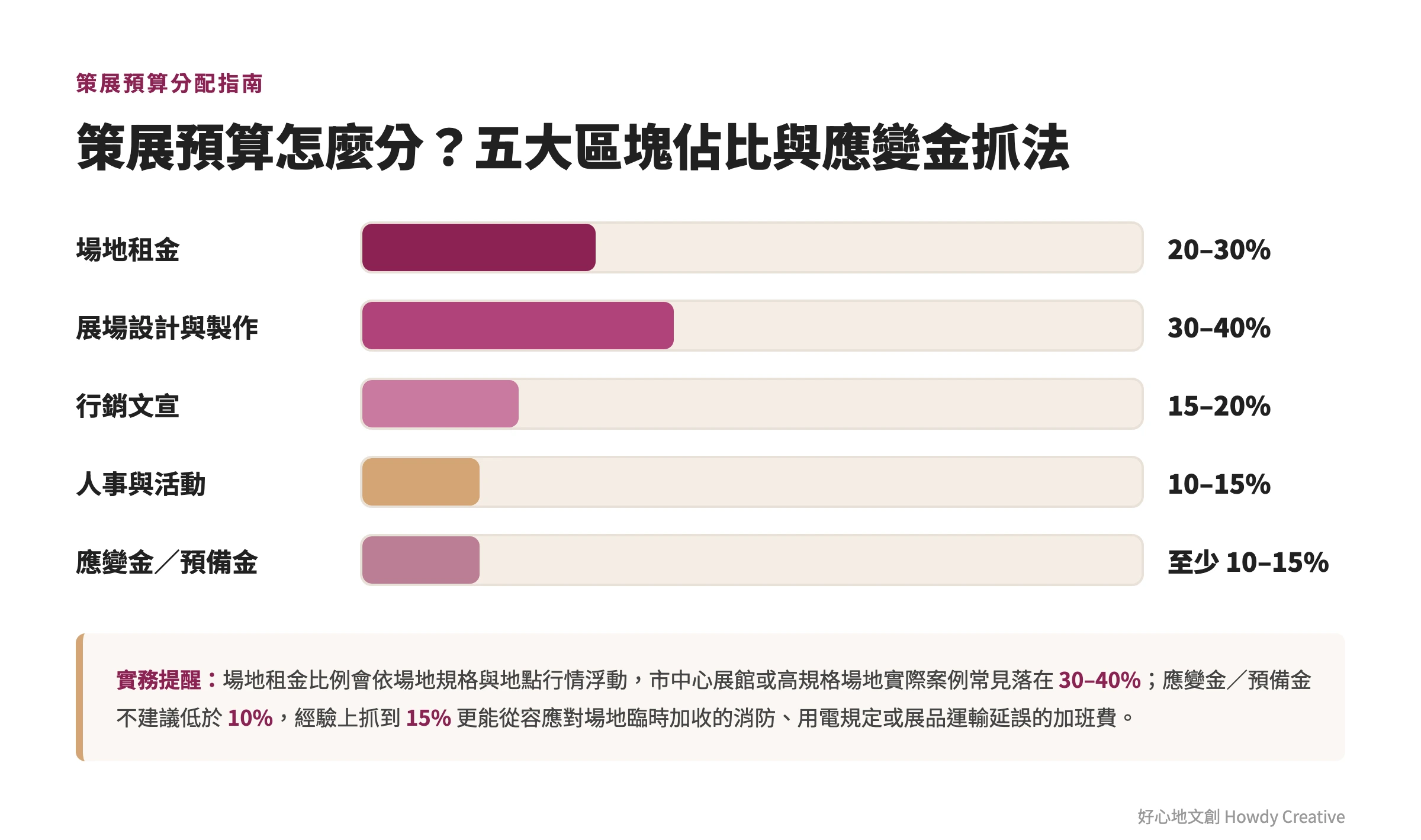

這個階段要確立的事項包括:核心目標、目標受眾輪廓、展覽類型(商業展、藝術展、地方創生展、品牌展)、預算分配,以及場地談判。預算分配上,場地租金約佔 20-30%(實際案例視場地規格與地點行情,市中心展館或高規格場地常見落在 30-40%)、展場設計與製作佔 30-40%、行銷文宣佔 15-20%、人事活動佔 10-15%,其餘至少 10%、建議上看 15% 留作應變金——這筆錢不是備而不用,是真的會用到,例如場地臨時追加的消防或用電規定,或展品運輸延誤需要的加班費。完整的費用拆解與實際案例試算,可參考我們整理的《策展費用完整攻略》。

策展預算分配圖:場地租金20-30%(實際案例視場地規格可達30-40%)、展場設計與製作30-40%、行銷文宣15-20%、人事與活動10-15%、應變金/預備金至少10-15%

敘事設計如何讓觀眾看完記得住?

敘事設計要用金字塔結構:頂層是一句話講清楚的「大主意」,中層是 3-5 個支撐主題的關鍵訊息,底層才是給有興趣的人深入閱讀的細節內容。這個階段落在開展前 45-90 天。

把每個展品當成角色,每個展區當成章節,去設計資訊節奏——強度高的展區負責震撼,留白區負責沉思,互動區負責參與,三種節奏交錯出現,觀眾才不會半小時就疲乏。文字標籤也要分層:標題控制在 3-5 字,摘要不超過 50 字,更深的內容才放進選讀區塊。切記不要把文字壓印在複雜圖像上,可讀性永遠是底線,不是美感可以犧牲的項目。

空間動線規劃有哪些容易忽略的細節?

空間動線規劃要靠燈光、色彩與地面材質引導人流,搭配 40% 留白法則避免擁擠,並用 3D 模擬預先找出可能塞車的節點。這個階段通常在開展前 20-45 天執行,與敘事設計同步調整。

最重要的展品或訊息要放在視線黃金區,也就是腰部以上的自然視線落點,而不是隨意擺在角落等人發現。展示區、互動區、洽談區、倉儲區的功能分區也要明確切開,不然工作人員和觀眾動線會互相干擾。燈光上,環境基礎光負責整體舒適度,重點投射光突顯展品但要避開強紫外線傷害展品,氛圍情境光則用色溫變化區隔不同展區的情緒。

製作進場順序亂掉會發生什麼事?

製作進場如果順序亂掉,最常見的結果是水電還沒牽好,木作師傅已經卡在現場等,展品到了卻沒地方放,現場變成大塞車,開展前一天所有人都在互相等待。正確的進場順序是:水電先行、木作結構、大圖輸出與展品安裝、燈光調整、數位設備測試,最後才是清潔交場,依序進場才能避免工種交錯。

這個階段落在開展前 3-15 天,是整個流程中時間壓力最大的環節。建議提前 15 天就把每個工種的進場時間表釘死,而不是開展前一週才臨時協調——這也是策展五大常見錯誤中排名前三的問題。

展期營運與展後評估該注意什麼?

展期營運的重點是每日開場前 30 分鐘完成設備測試、指定單一問題回報窗口,並備妥停電、設備故障、緊急疏散等 SOP,同時持續蒐集觀眾反饋。展後則要用參觀人次、互動次數與停留時間、名單蒐集轉換率、社群與媒體露出,以及 ROI 五個指標做成效評估。

2026 年台灣文博會在南港展覽館以「未來日常式」為主題,規劃生活儀式、溫柔科技、慢生活片刻等 5 大趨勢主題,吸引 870 家品牌參與(資料來源:VERSE)。這類大型展會的共通點,是每個展區都有清楚的主題敘事支撐,而不只是把品牌攤位排排站——這正是敘事設計階段沒做好,規模再大也救不回來的證明。

好心地文創如何協助企業把策展流程走完整?

好心地文創協助企業與地方創生單位辦展時,習慣從「這場展覽要解決什麼商業問題」開始問,而不是先畫視覺稿。我們曾協助林務局屏東分署策劃「林間日和市集」,把林後四林平地森林園區用策展思維活化,創造出遊客熱愛的森林市集體驗;也曾為多個品牌規劃展覽攤位設計展場軟硬裝整合,確保每個決策都回得去「觀眾要感受到什麼」這個原點。

市集策展的長期實戰案例與陽明交通大學合作七年的學術策展案例,都是我們把策展流程六階段落地到不同場域的真實紀錄。

如果你正在規劃一場展覽,想了解空間動線與敘事設計要怎麼落地,可以參考展覽設計完整規劃攻略,或直接與我們聊聊你的展覽企劃。

關於作者:好心地文創團隊多年協助企業品牌與地方創生單位辦理各類展覽與市集活動,從林務局屏東分署「林間日和市集」到多個品牌快閃展覽都由我們親自策劃執行,深知策展從無到有會踩的每一個坑,也持續把這些實戰經驗回饋進服務流程裡。

常見問題 FAQ

策展流程要多久前開始準備?

完整的策展流程建議開展前 2-6 個月啟動目標設定,45-90 天前完成敘事設計,20-45 天前定案空間動線,最後 3-15 天進行製作與進場。展覽規模越大、涉及單位越多,越需要拉長前期籌備時間,避免製作期被壓縮到來不及應變。

小型展覽也需要走完六個階段嗎?

需要,但可以壓縮時程與簡化文件。即使是社區型或小型商業展,目標設定與敘事設計這兩步驟依然不能省略——省略的展覽往往變成「東西擺一擺」,觀眾感受不到重點,後續也難以評估成效。差別只在於每個階段花的時間長短,而非要不要做。

策展預算抓不準怎麼辦?

先用場地租金 20-30%(部分案例因場地規格與地點行情差異可能達 30-40%)、設計製作 30-40%、行銷文宣 15-20%、人事活動 10-15% 的比例抓出概算,再額外保留至少 10%、建議上看 15% 的應變基金。實務上,應變金最常花在場地臨時追加的消防或用電規定,以及展品運輸延誤的加班費,這筆錢預先保留,才不會臨時追加預算被打亂節奏。

展覽動線該什麼時候開始規劃?

動線規劃必須和敘事設計同步進行,不能等視覺圖定案才開始想人流。等到設計都定案才發現動線會塞車,通常已經沒有預算和時間大改,只能在現場用指示牌硬補,效果有限。建議在敘事設計階段就同步做 3D 模擬,驗證動線與內容節奏是否吻合。

如果你正在籌備一場展覽,想確認策展流程有沒有漏掉關鍵節點,歡迎加入好心地文創官方 LINE,讓我們陪你把每個階段的細節想清楚。
